金沙江旭龙水电站

来源:本站 | 作者: 本站编辑 | 发布日期: 2021-04-22

一、工程概况

2012年7月,国家发展改革委以发改办能源﹝2012﹞2008号批复了《金沙江上游水电规划报告》,同意金沙江上游“一库十三级”梯级布局及资源规划方案,旭龙水电站位居其中。《关于金沙江川滇界河水电开发协调会的会议纪要》(国能综新能﹝2012﹞506号文)精神和要求,旭龙应加快推进前期工作。

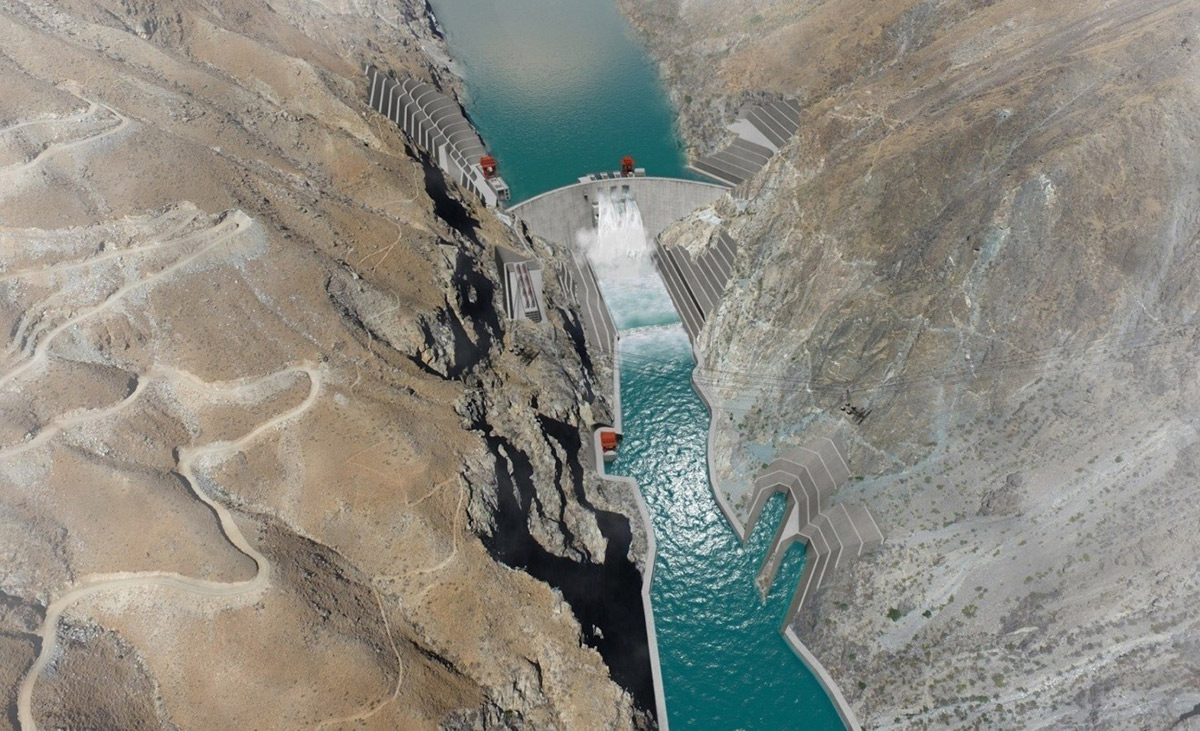

旭龙电站位于金沙江上游云南省与四川省交界河段,坝址左岸隶属四川省得荣县,右岸隶属云南省德钦县。旭龙水电站坝址控制流域面积18.99万km2,多年平均流量984m3/s。初拟水库正常蓄水位 2302m,相应库容7.81亿m3,初拟电站装机容量为2220MW,多年平均年发电量98.33亿kWh。初拟工程布置方案为混凝土双曲拱坝+坝身泄洪表孔及中孔+右岸地下厂房方案,初拟最大坝高为213m。工程静态投资232亿元。

施工总工期为7年4个月,首台机组发电工期6年5个月。

二、前期工作进展及主要成果

2004年5月,受国电云南公司委托,长江设计公司开展金沙江旭龙水电站预可行性阶段的勘测设计工作。

2012年11月,水电水利规划设计总院在北京对《金沙江旭龙水电站预可行性研究报告》(送审稿)进行了预审。

2013年初,编制完成了《金沙江旭龙水电站可行性研究勘测设计工作大纲(初稿)》。

2013年7~8月,编制完成了《金沙江旭龙水电站坝址选择专题报告》等专题报告。

2014年年底,根据可研相关专题最新成果修改预可研报告。

2016年11月14日至17日,金沙江上游旭龙水电站预可行性研究阶段重大技术问题咨询会在北京召开。

2017年8月8日-9日,金沙江旭龙水电站预可研报告通过审查。

2017年11月23日-24日,《金沙江上游旭龙水电站可行性研究阶段正常蓄水位选择专题报告》等4专题通过咨询。

2019年4月18日,旭龙水电站白格堰塞湖损毁实物指标调查处理方案报告顺利通过咨询。

2019年5月22日,旭龙水电站智慧工程建设规划方案顺利通过评审。

2019年5月31日,旭龙水电站防震抗震专题报告通过审查。

2019年8月22日,旭龙水电站可行性研究报告(枢纽部分)通过咨询。

2019年12月20日,《金沙江上游旭龙水电站可行性研究阶段移民安置规划大纲(西藏部分)》顺利通过审查。

2019年12月26日,《金沙江上游旭龙水电站工程规划选址论证报告(云南部分)、(四川部分)》顺利通过审查。

2020年8月15日,旭龙水电站工程可行性研究报告(枢纽部分)通过水电总院审查。

2020年9月1日,西藏自治区水利厅以藏水规函〔2020〕76号审核西藏部分移民安置规划报告。

2020年11月26日,云南省搬迁安置办公室以云搬发〔2020〕138号文审核云南部分移民安置规划报告。

2020年12月2日,四川省扶贫开发局以川扶贫复〔2020〕60号文批复了旭龙水电站四川部分移民安置规划报告。

2020年12月,水利部长江水利委员会审查并印发旭龙水电站取水申请、洪水影响评价行政许可决定。
  2020年12月,金沙江旭龙水电站可研报告通过审查并取得审查意见。
  2021年3月,中国国际工程咨询公司评估并通过金沙江旭龙水电站项目申请报告。
  2022年6月,国家发展改革委核准批复金沙江旭龙水电站项目。
